Aktuelles Stand 10.06.2026

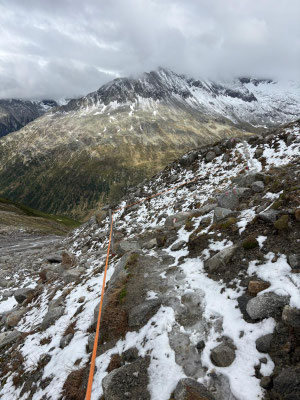

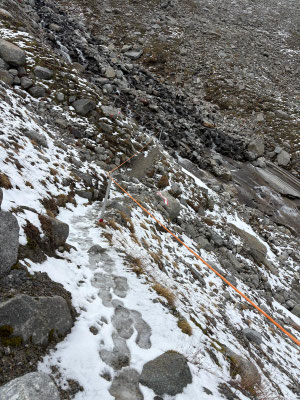

Ein großer Teil des Höhenweges ist bereits begehbar - es gibt aber Schneefelder und es sind Brücken noch nicht aufgebaut
Bitte genau erkundigen

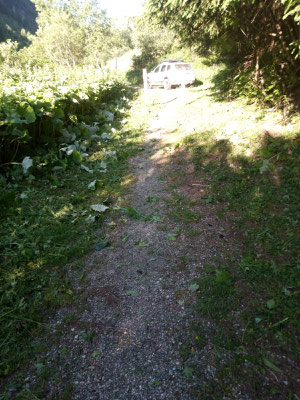

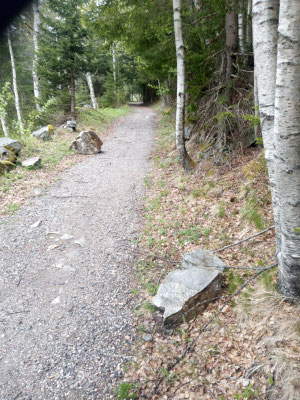

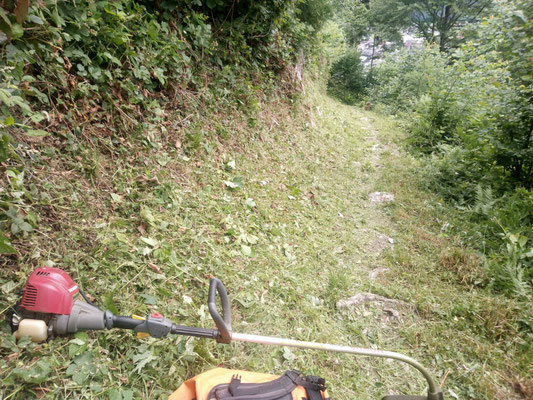

09.06.2026_Radweg Schlegeis ausgemäht

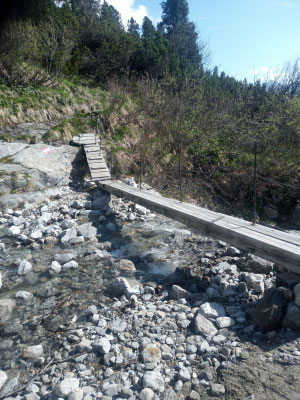

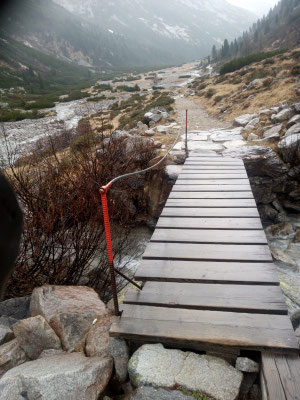

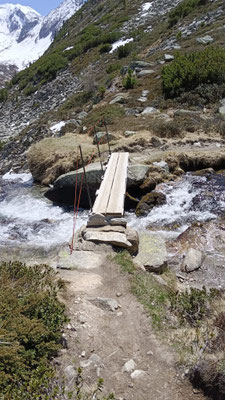

08.06.2026_Neue Brücke Waxegg-Berliner Höhenweg aufgestellt

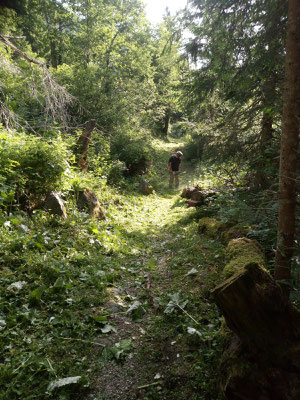

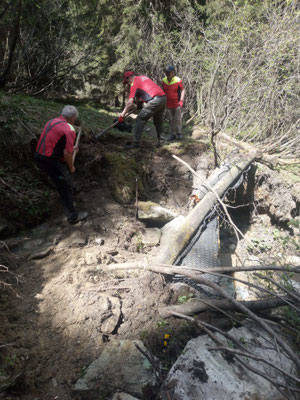

07.06.2026_Grasberg bis Gamshütte gemäht

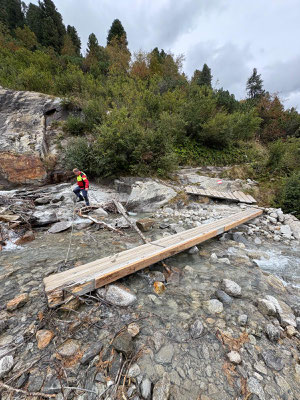

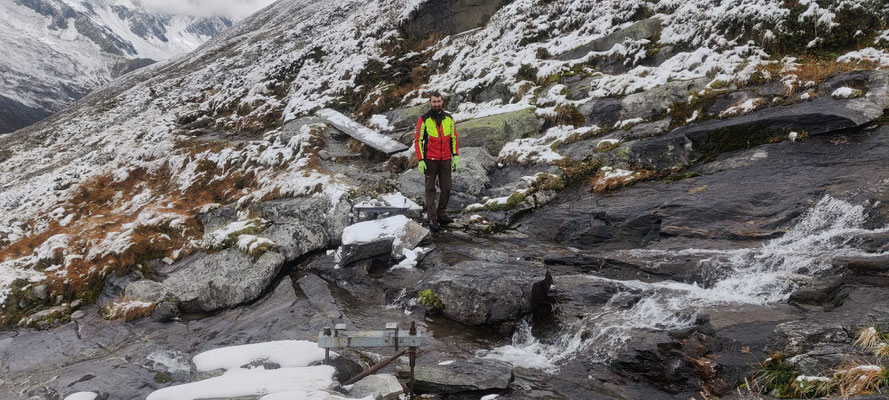

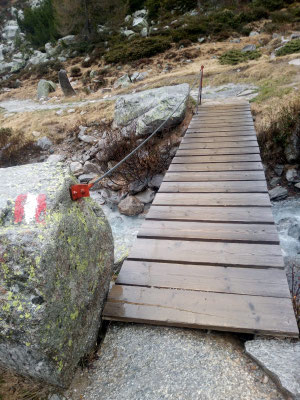

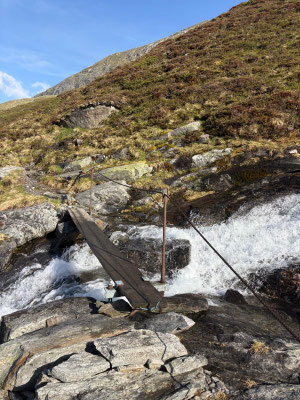

06.06.2026_Zamserbach Brücke

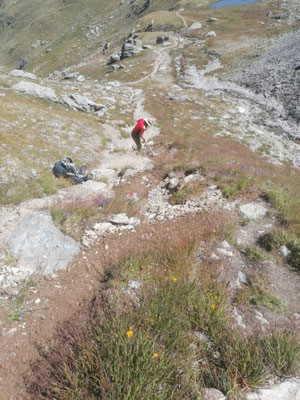

06.06.2026_Mariensteig gemäht

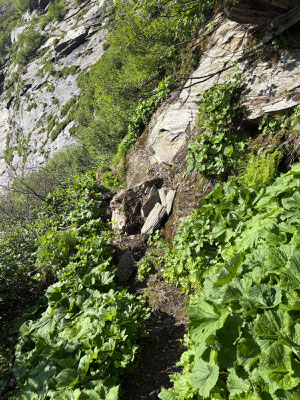

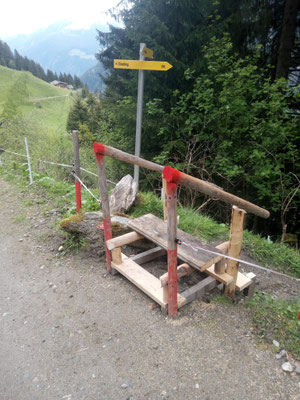

05.06.2026_Beschilderung Ameisenkopf-Überquerung Schrammachbach (kleine Reparatur notwendig)
05.08.2026_Aufstellen und Reparatur Beschilderung Gamshütte- Höhenweg

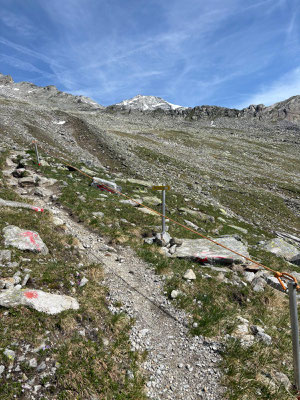

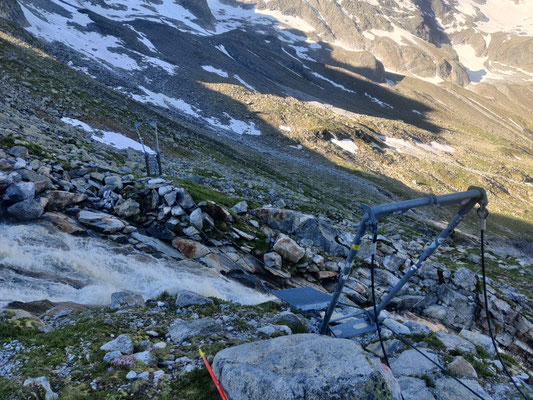

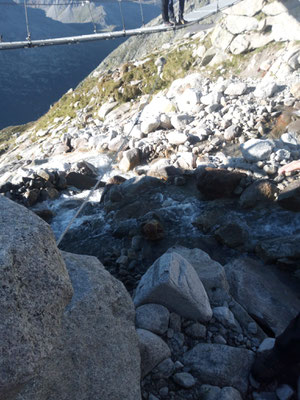

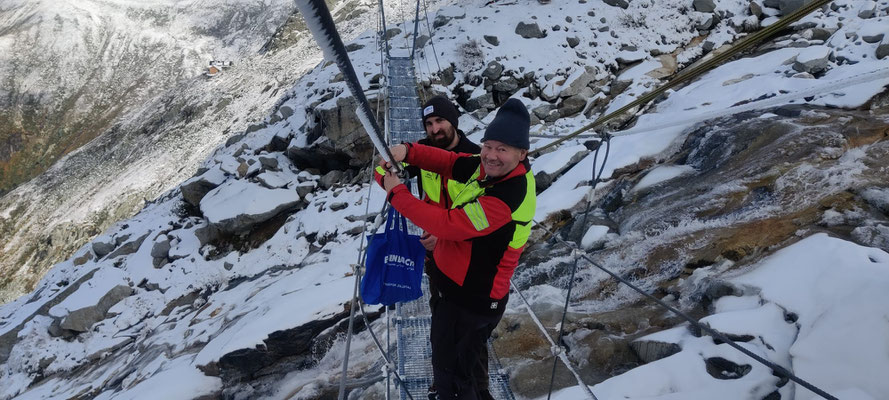

31.05.2026_Brücke Sonntagskar kontrolliert und vorbereitet zum überstellen

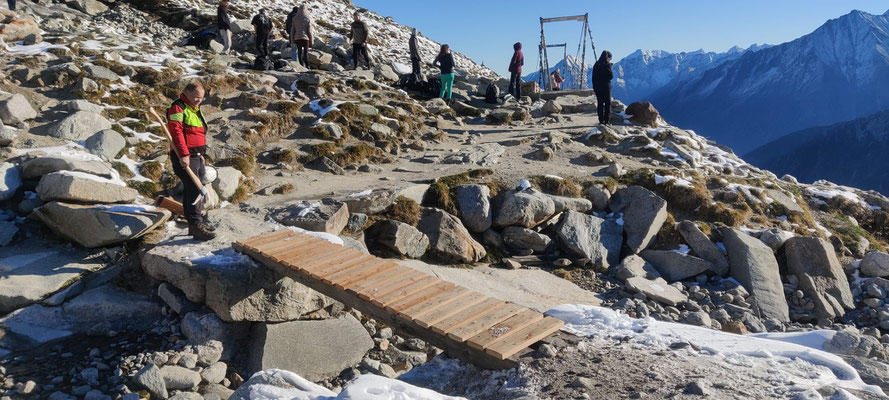

30.05.2026_Brücke und Seilsicherung Plaunerhütte aufgebaut

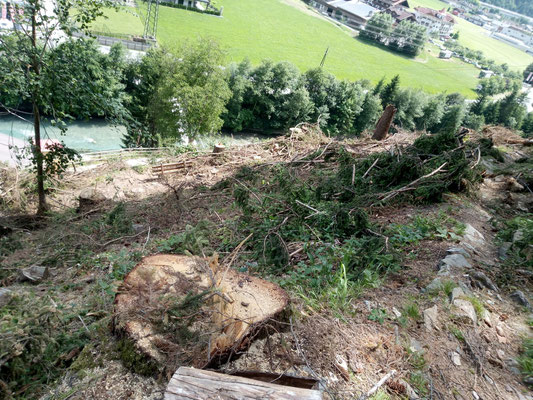

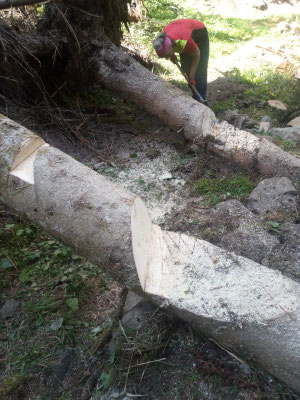

29.05.2026_Waxeggbrücken aufgebaut, Radweg Schlegeis Bäume ausgeschnitten

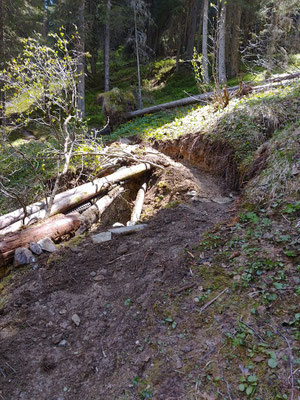

29.05.2026_Ahornach beschildert und Weg Legerl ausgeputzt; Stieralm bis Horberg Weg geputzt und ausgeholzt, kaputte Brücke angebaut und neuen Weg angegraben
27.5.2026_Kessel-Pitzenbrücke aufgestellt; Feldl beschildert, Oberböden neu markiert

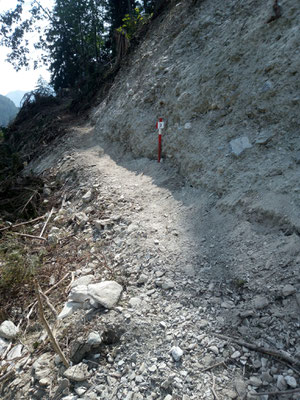

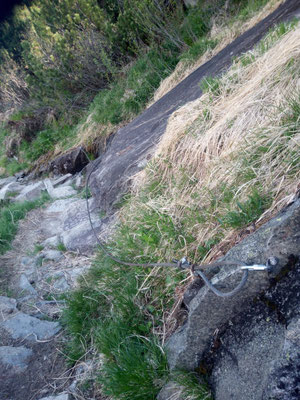

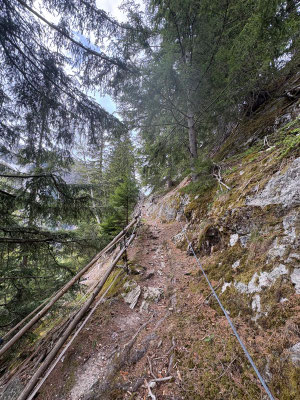

23.05.2026_Unterschrammachkar ausgeholz_Weg 502
22.05.2026_Birglberg und Wesendl ausgeholzt

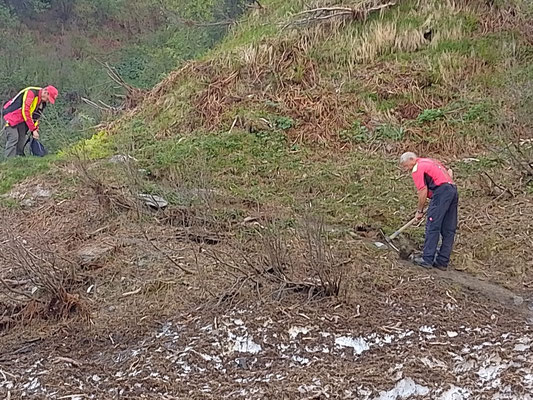

22.05.2026_Gamshütte-Gamsgrube ausgeholzt und geputzt. Neuer Übergang am Grasberg

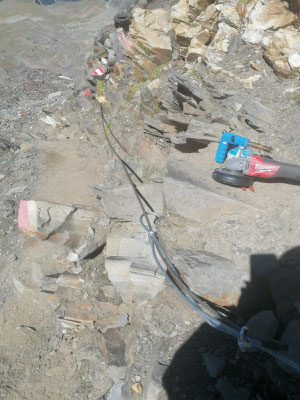

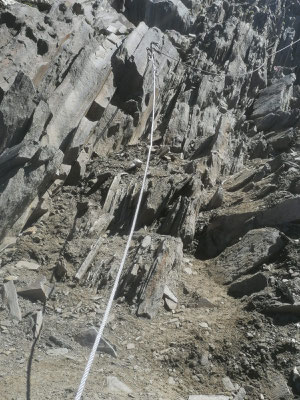

11.05.2026_Zamserbach Brücken Seile eingehängt, Weg geputzt bis Brunnen, Staumauer Zillergrund gerünstet und geputzt. Melchboden bis Rauhenkopf weg saniert
09.05.2026_Alele Brücke aufgebaut. Hangbrücke repariert, Geländer aufgebaut, Wanderweg ausgeschnitten und gesäubert.
09.05.2026_Radweg Schlegeis Steine ausgeräumt, ausgeholzt und geputzt. Ahornach Bräu Aste Zillergrund weg geputzt, ausgeholzt und Weg neu gegraben

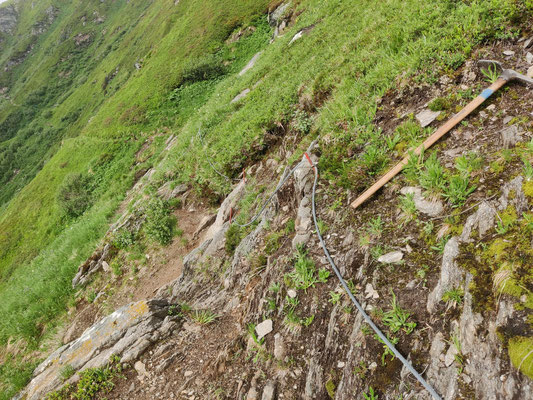

08.05.2026_Ahorn Stillup über Krötzelberg Weg, Seilsicherungen und Zaun saniert
29.04.2026_Wiesenhof Ahornwegneu nachgegraben. Astegg Brunnestubeweg saniert Bänke repariert und Absturzsicherungen bei Aussichtspunkt erneuert

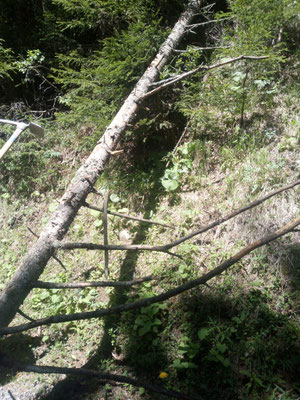

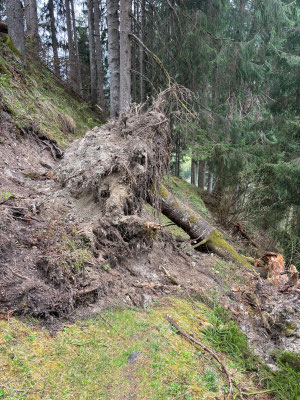

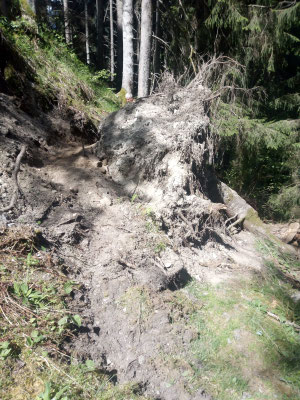

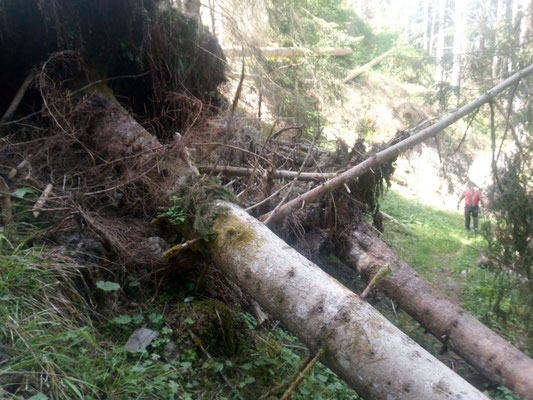

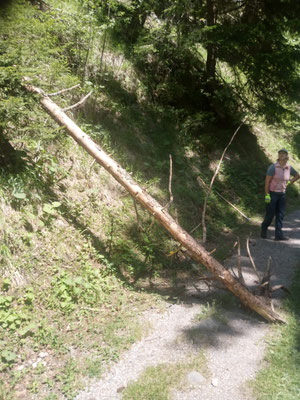

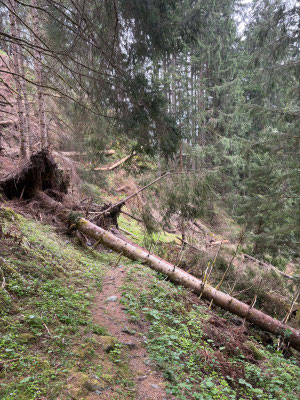

27.04.2026_Abstieg Ahornach-Alpbachaste Windwurf
Übernahme neues Auto für ARGE von Firma Huber Zell am Ziller
